該方案工藝設備均采用撬裝式,分預處理撬;壓縮機撬;配電室及控制室撬塊。
撬體尺寸分別為:
預處理撬 8m×2.9m ;壓縮機撬 5m×2.9m ;配電室 及控制室撬 3m×8m;輔助用房2.9m×6m;
一、 預處理撬
井口來氣通過調壓閥組,計量閥組進行穩壓和計量,通過調壓閥組將壓力穩定在3.5Mpa,后進入預分離器,在此分離掉其中夾帶的少量輕油、水(游離水)、機械雜質等。然后進行脫水,脫水采用吸附法脫水:采用雙塔結構,A塔吸附,B塔再生,吸附周期8小時,加熱時間4.5小時,冷卻時間3小時,備用和切換時間0.5小時,脫水后的原料氣經過過濾器三級過濾后進入壓縮機撬
吸附劑再生:由脫水后的天然氣經電加熱器加熱反向進入干燥塔再生。
二、 壓縮機撬
經過預處理的原料氣,進入壓縮機,經兩級壓縮至20Mpa后接入充氣柱,由槽車外輸。
壓縮機采用D型活塞式壓縮機、風冷冷卻、外裝隔音房、PLC控制
三、 配電室及控制室撬塊
配電室配電柜:進線柜、電容補償柜、出線柜
主控室:壓縮機PLC控制柜、預處理裝置PLC控制柜、操作臺及微處理器。
四、 加氣柱
加氣柱采用雙槍加氣柱,帶現場顯示及遠傳,主控室顯示。
五、 儀器、儀表自動化
溫度、壓力、液位有現場顯示,外有遠傳至主控室,系統采用PLC控制,所有數據電腦顯示。

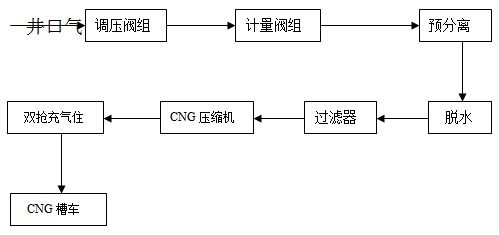

六、 工藝流程簡圖

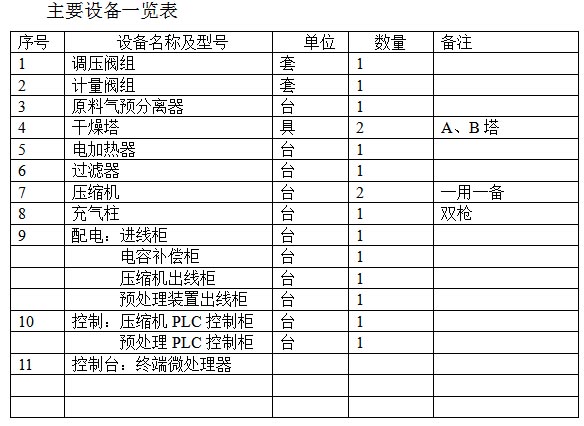

七、 主要設備
八、 用電負荷
1、壓縮機 160Kw/h
2、電加熱器 50 Kw/h
3、現場照明 10 Kw/h
4、主控室用電 10 Kw/h
5、其他 10 Kw/h
合計 240 Kw/h
九、 安全消防
本裝置現場電氣、儀表、設備均采用本安防爆,防爆等級為IV級
現場配備手推車式滅火器2臺,手提式滅火器8臺
十、 平面布置圖(橇塊可根據現場情況調整擺放位置)

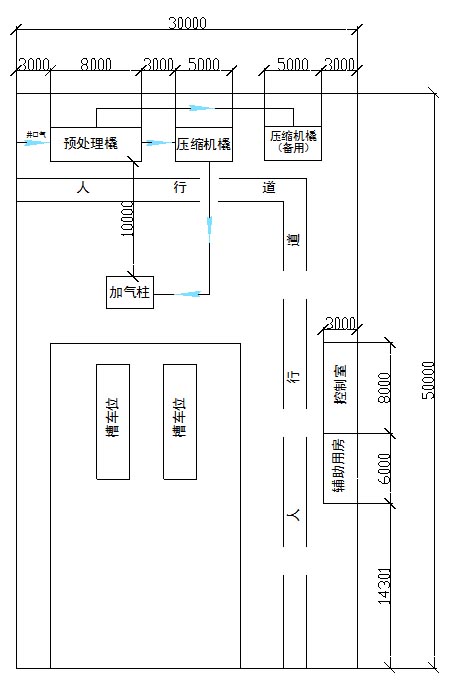

平面布置圖

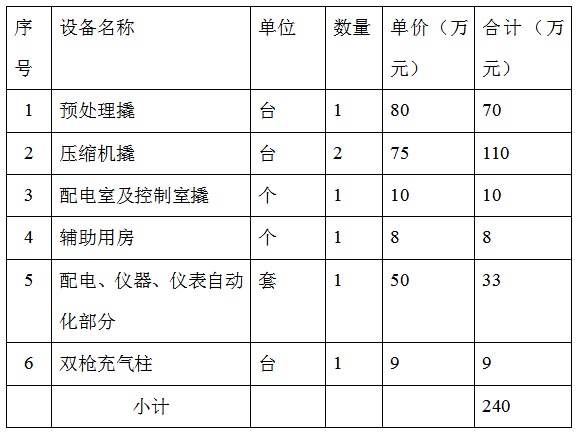

十一、2萬方/天成套設備綜合報價:240萬元
